旧设备搬厂回国清关流程
总前提
一、发货前 1–30 天:国内前置审批(最关键,缺证无法中检)
步骤 1:HS 编码预归类 + 禁限设备排查(1–3 天)
提供设备铭牌、参数、用途、出厂年份,确认 HS 编码,明确三类监管条件:
禁止进口旧机电:淘汰类高污染、老旧印刷、部分医疗设备,直接放弃进口;
重点旧机电(Z 证):大型工程机械、精密 CNC、大型注塑机,商务部审批,周期 20 工作日;
自动进口许可(O 证):绝大多数工业机床、空压机、发电机,线上申领 7–10 天;
仅需中检(A 监管):小型通用设备,无需 O/Z 证,只做境外 CCIC;
硬性年限红线:通用设备出厂≤10 年,工程机械≤8 年,超年限基本无法通过中检。
步骤 2:属地海关办理旧机电进口预备案(3–5 天)
办理主体:国内收货公司(营业执照经营范围含生产 / 设备使用);
提交资料:设备清单、铭牌照片、境外工厂租赁合同、搬迁说明、原厂采购凭证;
海关出具《进口旧机电产品备案联系单》,作为境外中检受理必备材料。
步骤 3:申领机电进口许可证(如需 O 证 / Z 证,7–20 天)
O 证(自动进口许可证):商务部单一窗口线上申报;
Z 证(重点旧机电许可证):纸质材料 + 设备工况评估报告,属地商务局初审;
搬迁自用说明写明:原境外自有生产设备,搬迁回国自用,不对外转售。
步骤 4:免税审批(符合鼓励类可免关税,增值税不免)
适用条件:企业为外商投资鼓励类项目、设备列入《鼓励进口技术产品目录》;
流程:属地海关减免税备案,出具《进出口货物征免税证明》;
无免税资质:正常缴纳关税 + 13% 增值税。
二、发货前 7–15 天:境外 CCIC 装运前检验(强制,报关核心单证)
1. 办理机构
2. 提交中检资料
3. 现场检验内容(不合格禁止装货)
一致性核对:型号、序列号、出厂年份与申报完全匹配;
安全环保:彻底排空机油、液压油、油污,无泥土、废料、石棉;
电池专项(带电池设备):内置电池必须全新,无鼓包漏液,提供 UN38.3、MSDS;废旧电池直接判定危废不予出证;
能耗、电路安全、无辐射污染核查。
4. 取证

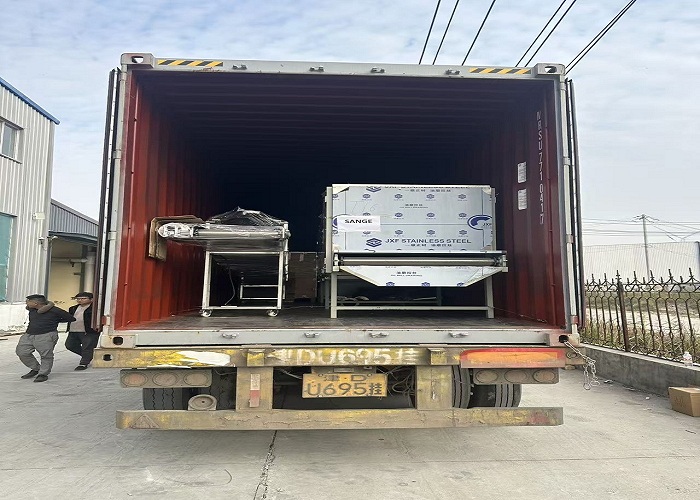

步骤 5:设备打包、订舱、安排出境运输
铭牌完整保留,模糊 / 缺失需原厂补打证明;
木质包装必须 IPPC 熏蒸,加施标识;
带锂电设备:单独做 UN 危包、危包证,标注 UN3481,SOC≤30%,配套全套危申报文件;
运输渠道:海运(南沙 / 盐田)、中老 / 中欧铁路、中越公路陆运。
三、货物到港 / 口岸:换单→报检→报关(3–5 工作日)
1. 到港换单
2. 入境报检(商检,第一步)
基础贸易:合同、发票、装箱单、海运 / 铁路 / 公路运单;
监管证件:CCIC 中检证书、旧机电备案、O/Z 许可证(如有);
技术文件:铭牌照片、原厂说明书、出厂年份证明、搬迁自用声明;
电池配套:UN38.3、双语 MSDS、运输鉴定(带电池设备必附)。
3. 单一窗口正式报关
贸易方式:一般贸易(搬迁自用统一申报);用途:企业自用;
申报要素标注:制造年份、成新率、残值、品牌型号、序列号;
海关重点审价规则(高频卡点)
完税价 = 新机同期市场价 × 折旧残值率(海关通用 60%–80%);
需提供:境外原始采购发票、付汇水单、设备折旧表、第三方残值评估报告;
低报货值:补税 + 货值 5%–30% 罚款,企业海关信用降级。
版权声明:本文由聚海国际货运代理(广东)有限公司发布,如需转载请注明出处。
